Suite d'hier il était un peu tard hier et après la journée sous la pluie, je n'avais pas la pêche pour vous raconter le reste de la journée.

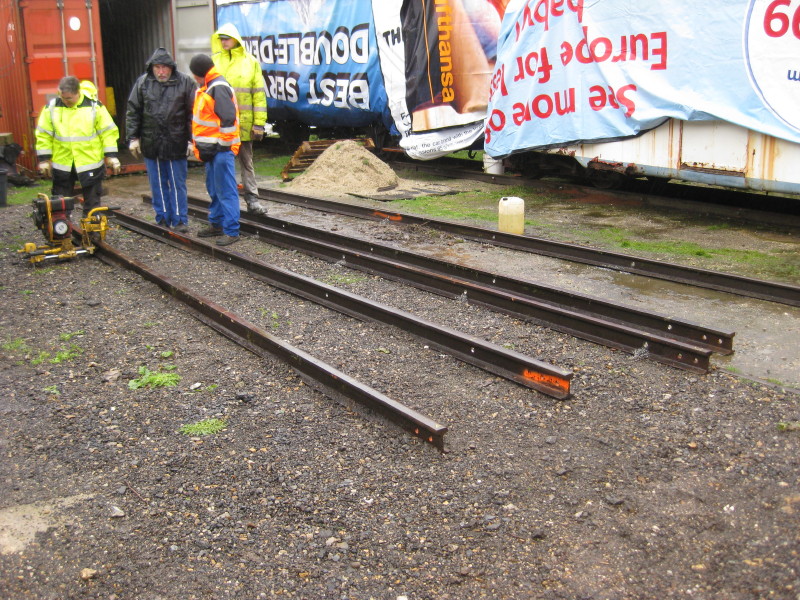

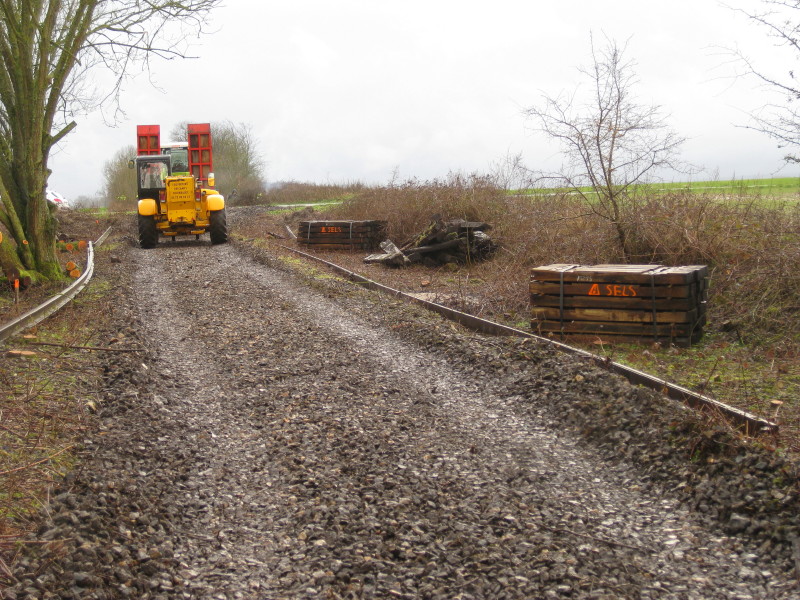

Vendredi sont arrivées les dernières traverses commandées (le 4 ème camion encore merci à tous les donateurs) avec ce dernier stock on a ce qu'il faut pour aller jusqu'à la route et même la dépasser une fois que le PN sera posé. Le nivelage de la plate-forme a été terminé vendredi.

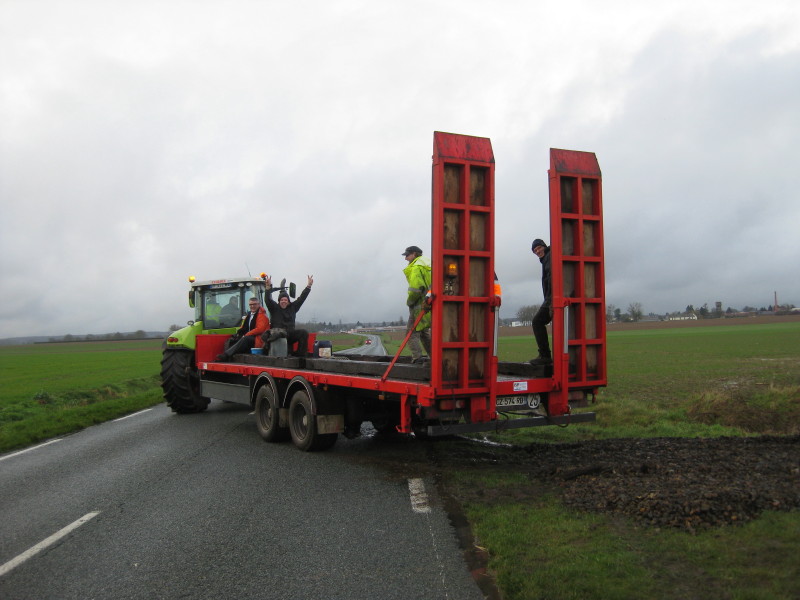

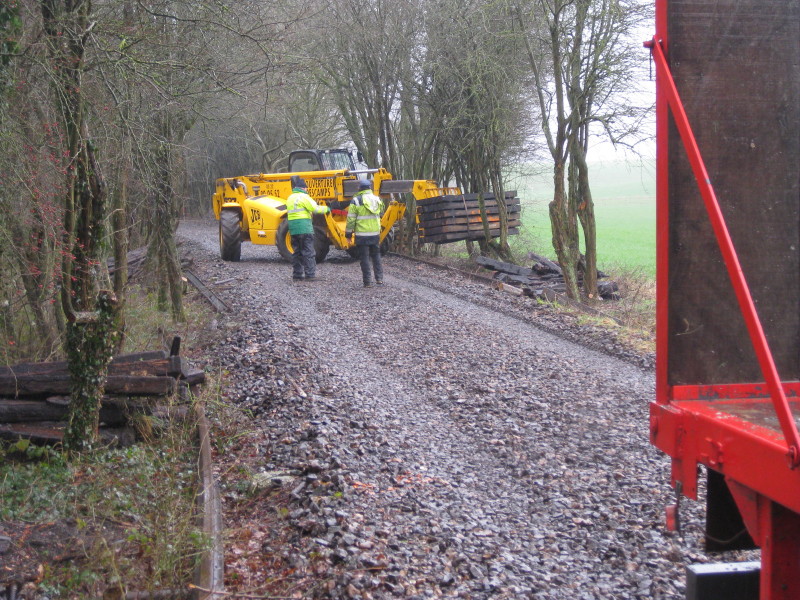

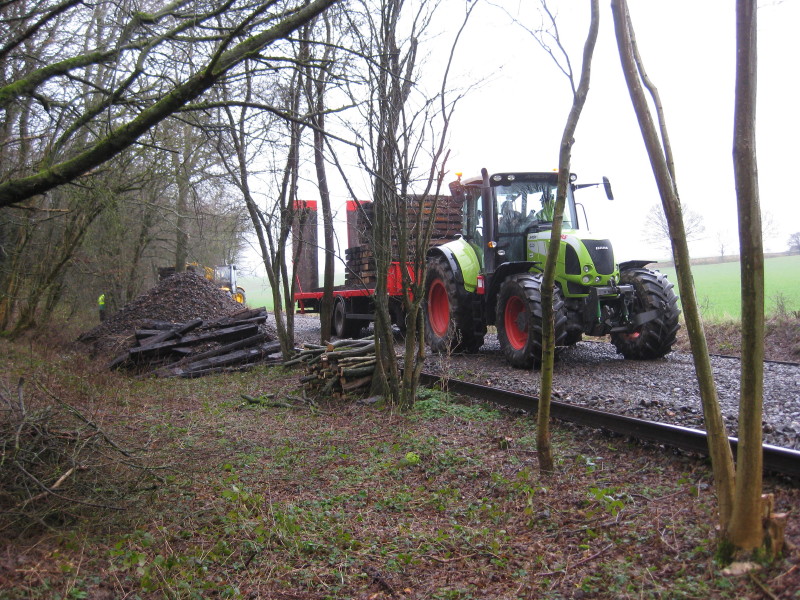

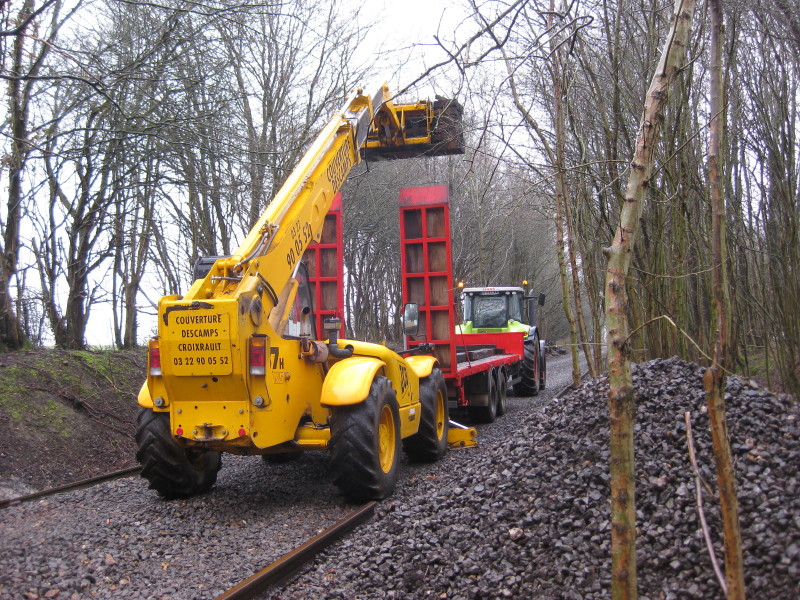

Notre nouveau membre Luc est venu accompagné de son "associé", avec une remorque routière et un Manuscopic. Avec notre pelle on chargeait les traverses sur la remorque qui partait en ligne, suivie par le manuscopic. Tous les 25 mètres un repère était fait à la bombe de peinture et un tas de 30 traverses déposé. Hier au soir la ligne était pourvue.
Les travaux de pose vont pouvoir commencer rapidement.

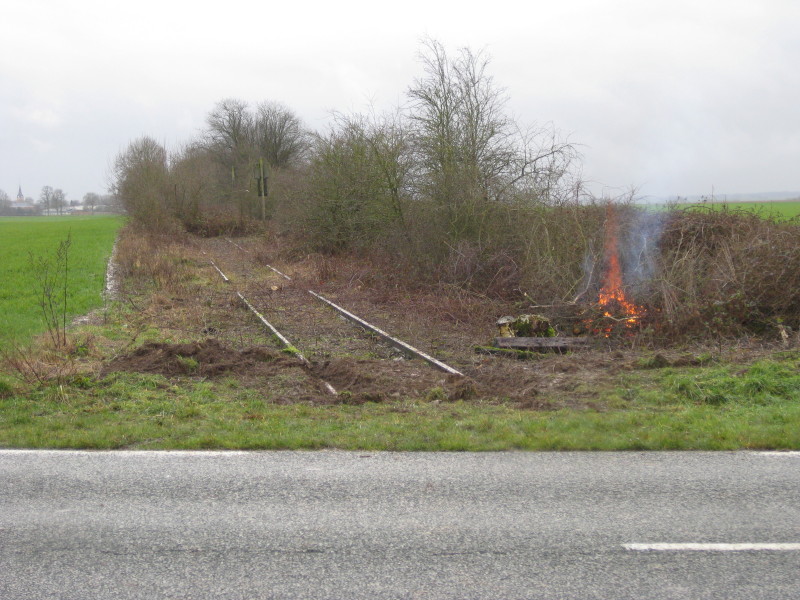

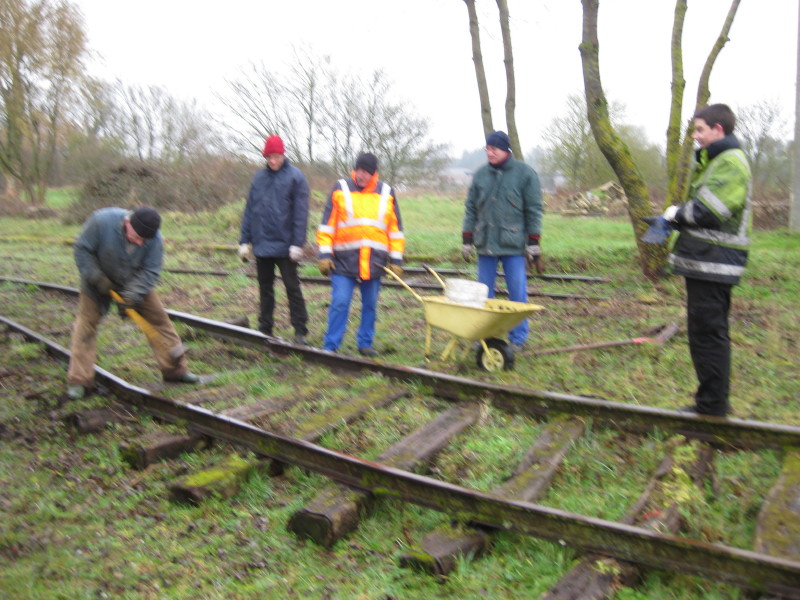

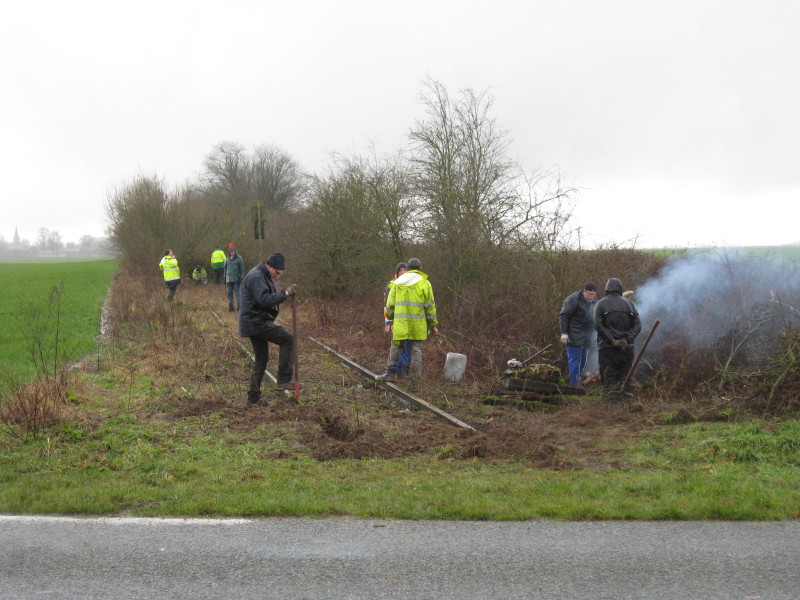

Vu le nombre de membres présents hier (18), on a commencé à défricher l'autre côté du PN de la D 149, pour affiner le devis avec l'entreprise qui posera les rails dans la route.
A bientôt
TDS
